              108           陳榮援    江光建   文湖線(內湖段)跨越中山高速公路段施工風險管理                                捷運技術半年刊    第 45 期

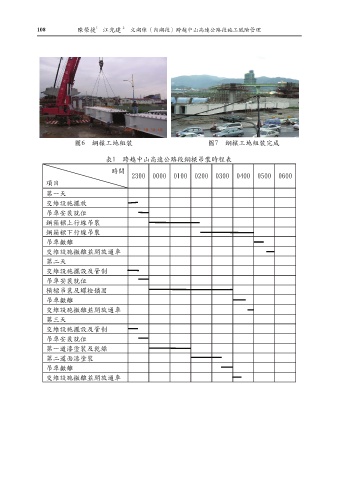

                                                  捷運技術半年刊    第 45 期         圖 6 鋼樑工地組裝















                                                                                   捷運技術半年刊   第 45 期

                                    圖6 鋼樑工地組裝                                   圖7 鋼樑工地組裝完成
                                                                           圖 7 鋼樑工地組裝完成
                                圖 6 鋼樑工地組裝

                                       表 1 跨越中山高速公路段鋼樑吊裝時程表
                                      表1 跨越中山高速公路段鋼樑吊裝時程表

                                        時間
                                               2300    0000   0100   0200    0300   0400  0500  0600
                 項目
                 第一天                                                              6
                 交維設施擺放
                 吊車安裝就位
                 鋼箱樑上行線吊裝
                 鋼箱樑下行線吊裝
                 吊車撤離         圖 7 鋼樑工地組裝完成

                 交維設施撤離並開放通車

                 第二天

                 交維設施擺設及管制

                 吊車安裝就位
                 橫樑吊裝及螺栓鎖固
                                     6
                 吊車撤離
                 交維設施撤離並開放通車
                 第三天
                 交維設施擺設及管制

                 吊車安裝就位
                 第一道漆塗裝及乾燥
                 第二道面漆塗裝
                 吊車撤離
                 交維設施撤離並開放通車

             (三)淨高管控

                 內湖線鋼橋樑樑底距離中山高速公路路面之高度僅 5.69 公尺,且需隨時需保持高速公路
            最小行車淨空 5.1 公尺高度,故在中山高速公路上方進行相關鋼橋樑施工,其所使用之任何
            機具設備與下方高速公路行車淨空應嚴加管控,以維往來車輛安全,內湖線鋼橋與中山高速
            公路、汐五高架橋之相對位置如圖 8。
