              132           張美君  臺北都會區大眾捷運系統廠站週邊土地整體開發規劃與風險管理

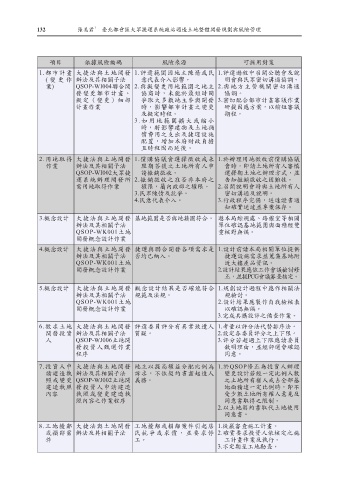

                  項目           依據風險編碼                     風險來源                        可採用對策
               1.都市計畫  大捷法與土地開發 1.評選範圍因地主陳情或民 1.評選過程中召開公聽會及說
                 ( 變 更 作 辦法及其相關子法                 意代表介入影響。                      明會與民眾密切溝通協調。
                 業)         QSOP-WI004聯合開 2.與擬變更用地範圍之地主 2.與地方主管機關密切溝通
                            發變更都市計畫、               協商時,未能於最短時間                  協調。
                            擬定(變更)細部               爭取大多數地主參與開發 3.密切配合都市計畫審議作業
                            計畫作業                   時,影響都市計畫之變更                  研提因應方案,以縮短審議
                                                   及擬定時程。                       期程。
                                                3 . 如 用 地 範 圍 擴 大 或 縮 小
                                                   時,將影響建物及土地補
                                                   償費用之支出及捷運設施
                                                   配置,增加本府財政負擔
                                                   且時程因而延後。
               2.用地取得 大捷法與土地開發 1.價購協議會選擇徵收或未 1.於辦理用地徵收前價購協議
                 作業         辦法及其相關子法               限期答復之土地所有人申                  會時,即請土地所有人審慎
                            QSOP-WI002大眾捷          請撤銷徵收。                       選擇期土地之辦理方式,並
                            運系統辦理開發所 2.撤銷徵收之准否非本府之                              告知撤銷徵收之困難性。
                            需用地取得作業                權限,屬內政部之權限。                2.召開說明會時與土地所有人
                                                3.民眾陳情及抗爭。                      密切溝通及說明。
                                                4.民意代表介入。                     3.行政程序完備,送達證書通
                                                                                知確實送達並專案保存。
               3.概念設計       大捷法與土地開發 基地範圍是否與地籍圖符合。 邀本局綜規處、路權室等相關
                            辦法及其相關子法                                          單位確認基地範圍與面積經雙
                            QSOP-WK001土地                                      重核對無誤。
                            開發概念設計作業
               4.概念設計       大捷法與土地開發 捷運與聯合開發各項需求是 1.設計前請本局相關單位提供
                            辦法及其相關子法            否均已納入。                          捷運設施需求並蒐集基地附
                            QSOP-WK001土地                                        近大樓產品資訊。
                            開發概念設計作業                                          2.設計結果應依工作會議檢討修
                                                                                正,並提PCG會議審查核定。
               5.概念設計       大捷法與土地開發 概念設計結果是否確能符合 1.規劃設計過程中應作相關法
                            辦法及其相關子法            規範及法規。                          規檢討。
                            QSOP-WK001土地                                      2.設計結果應製作自我檢核表
                            開發概念設計作業                                            以確認無誤。
                                                                              3.完成共構設計之備查作業。

               6.徵求土地 大捷法與土地開發 評選委員評分有異常致遭人 1.考量以評分法代替排序法。
                 開發投資 辦法及其相關子法                  質疑。                          2.設定各委員評分之上下限。
                 人          QSOP-WJ006土地開                                    3.評分若超過上下限應請委員
                            發投資人甄選作業                                            敘明理由,並經評選會確認
                            程序                                                  同意。

               7.投資人申 大捷法與土地開發 地主以提高權益分配比例為 1.於QSOP修正為投資人辦理
                 請建造執 辦法及其相關子法                  訴求,不依契約書盡起造人                    變更設計若經一定比例人數
                 照或變更 QSOP-WJ002土地開 義務。                                         之土地所有權人或占全部基
                 建造執照 發投資人申請建造                                                  地面積達一定比例時,即不
                 內容         執照或變更建造執                                            受少數土地所有權人意見及
                            照內容之作業程序                                            同意書取得之限制。
                                                                             2.以土地契約書取代土地使用
                                                                                同意書。

               8.工地擾鄰 大捷法與土地開發 工地擾鄰或損鄰案件引起居 1.從嚴審查施工計畫。
                 或損鄰案 辦法及其相關子法                  民 抗 爭 或 求 償 , 並 要 求 停 2.確實要求投資人依核定之施
                 件                              工。                              工計畫作業及執行。
                                                                             3.不定期至工地勘查。
