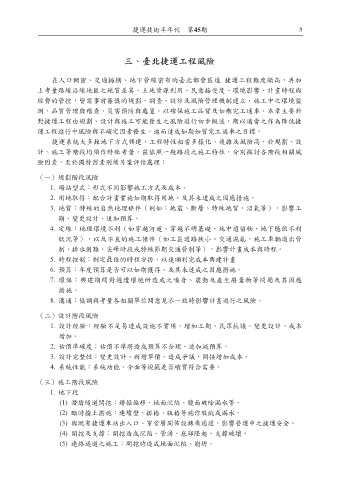

三、臺北捷運工程風險
在人口稠密、交通擁擠、地下管線密布的臺北都會區進 捷運工程難度頗高,再加
上考量路線沿線地區之地質差異、土地資源利用、民意接受度、環境影響、計畫時程與
經費的管控,皆需事前審慎的規劃、調查、設計及風險管理機制建立,施工中之環境監
測、品質管理與稽查、災害預防與處置,以確保施工品質及如期完工通車。本章主要針
對捷運工程由規劃、設計與施工可能發生之風險進行初步概述,期以適當之作為降低捷
運工程進行中風險與不確定因素發生,進而達成如期如質完工通車之目標。
捷運系統大多採地下方式興建,工程特性相當多樣化、複雜及風險高,於規劃、設
計、施工等階段均須作特殊考量,茲依照一般路段之施工特性,分別探討各階段相關風
險因素,至於獨特因素則須另案評估處理:
(一)規劃階段風險
1. 場站型式:形式不同影響施工方式及成本。
2. 用地取得:配合計畫實施如期取得用地,及其未達成之因應措施。
3. 地質:特殊的自然地理條件(例如:地震、斷層、特殊地質,沼氣等),影響工
期、變更設計、追加預算。
4. 定線:地理環境不利(如穿越河道、穿越不明基礎、地中遺留物、地下隱伏不利
狀況等),以及不良的施工條件(如工區道路狹小、交通混亂、施工車輛進出管
制、排水困難、尖峰時段或特殊節期交通管制等),影響計畫成本與時程。
5. 時程控制:制定最佳的時程安排,以達順利完成本興建計畫
6. 預算:年度預算是否可以如期獲得,及其未達成之因應措施。
7. 環保:興建期間對週遭環境所造成之噪音、震動及產生廢棄物等問題及其因應
措施。
8. 溝通:協調與考量各相關單位間意見不一致時影響計畫進行之風險。
(二)設計階段風險
1. 設計經驗:經驗不足易造成設施不實用、增加工期、民眾抗議、變更設計、成本
增加。
2. 估價準確度:估價不準將造成預算不合理、追加減預算。
3. 設計完整性:變更設計、新增單價、造成爭議、間接增加成本。
4. 系統性能:系統功能、介面等規範是否確實符合需要。
(三)施工階段風險
1. 地下段
(1) 潛盾隧道開挖:鑽掘偏移、地面沉陷、鏡面破除漏水等。
(2) 臨時擋土措施:連續壁、排樁、版樁等施作瑕疵或漏水。
(3) 與既有捷運車站出入口、穿堂層間佈設轉乘通道,影響營運中之捷運安全。
(4) 開挖及支撐:開挖造成沉陷、管湧、底部隆起、支撐破壞。
(5) 連絡通道之施工:開挖時造成地面沉陷、崩坍。
