Page 48 - 捷運技術 第60期
P. 48
38

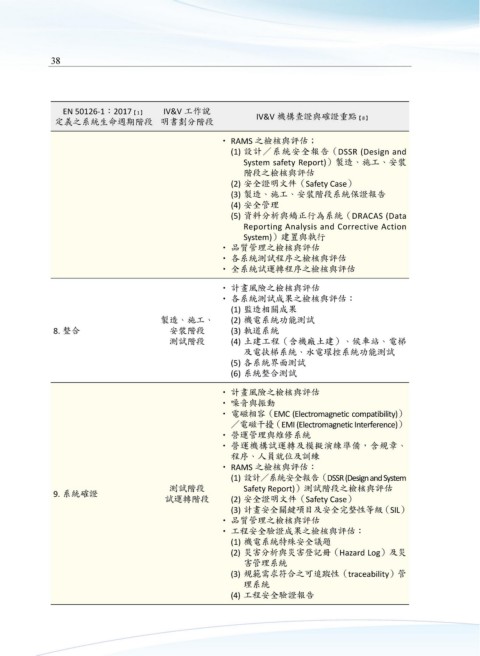

EN 50126-1:2017【1】 IV&V 工作說
定義之系統生命週期階段 明書劃分階段 IV&V 機構查證與確證重點【8】
‧ RAMS 之檢核與評估;
(1) 設計/系統安全報告(DSSR (Design and
System safety Report))製造、施工、安裝
階段之檢核與評估
(2) 安全證明文件(Safety Case)
(3) 製造、施工、安裝階段系統保證報告
(4) 安全管理
(5) 資料分析與矯正行為系統(DRACAS (Data
Reporting Analysis and Corrective Action
System))建置與執行
‧ 品質管理之檢核與評估
‧ 各系統測試程序之檢核與評估
‧ 全系統試運轉程序之檢核與評估
‧ 計畫風險之檢核與評估
‧ 各系統測試成果之檢核與評估:
(1) 監造相關成果
製造、施工、 (2) 機電系統功能測試
8. 整合 安裝階段 (3) 軌道系統
測試階段 (4) 土建工程(含機廠土建)、候車站、電梯
及電扶梯系統、水電環控系統功能測試
(5) 各系統界面測試
(6) 系統整合測試
‧ 計畫風險之檢核與評估
‧ 噪音與振動
‧ 電磁相容(EMC (Electromagnetic compatibility))
/電磁干擾(EMI (Electromagnetic Interference))
‧ 營運管理與維修系統
‧ 營運機構試運轉及模擬演練準備,含規章、
程序、人員就位及訓練
‧ RAMS 之檢核與評估:
(1) 設計/系統安全報告(DSSR (Design and System
測試階段 Safety Report))測試階段之檢核與評估
9. 系統確證
試運轉階段 (2) 安全證明文件(Safety Case)
(3) 計畫安全關鍵項目及安全完整性等級(SIL)
‧ 品質管理之檢核與評估
‧ 工程安全驗證成果之檢核與評估:
(1) 機電系統特殊安全議題
(2) 災害分析與災害登記冊(Hazard Log)及災
害管理系統
(3) 規範需求符合之可追蹤性(traceability)管
理系統
(4) 工程安全驗證報告
