蒐集台 64 線高架橋設計圖說及現場踏勘,本計畫新建之捷運環狀線高架橋及車站無論於
道段、引橋段及一般高架橋段,綜整如圖 4 所示。
216 上構及下構施工時,皆受到既有 64 線高架橋結構體限制,其限制情形、現況照片可區分為引

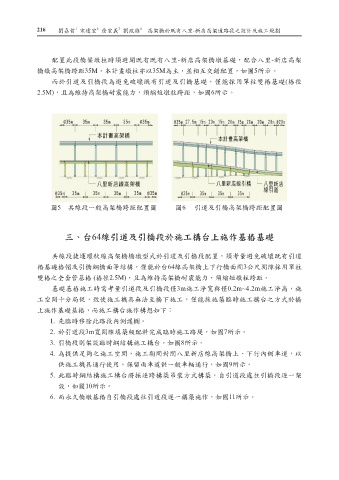

1
2
3
4
劉嘉哲 宋建宏 詹宏義 劉政雄 高架橋於既有八里-新店高架道路段之設計及施工規劃
配置此段橋梁墩柱時須避開既有既有八里-新店高架橋墩基礎,配合八里-新店高架
圖 4 共線段限制條件
橋墩高架橋跨距35M,本計畫墩柱亦以35M為主,並相互交錯配置,如圖5所示。
配置此段橋梁墩柱時須避開既有既有八里-新店高架橋墩基礎,配合八里-新店高架橋墩
而於引道及引橋段為避免破壞既有引道及引橋基礎,僅能採用單柱雙樁基礎(樁徑
高架橋跨距 35M,本計畫墩柱亦以 35M 為主,並相互交錯配置,如圖 5 所示。
2.5M),且為維持高架橋耐震能力,須縮短墩柱跨距,如圖6所示。
而於引道及引橋段為避免破壞既有引道及引橋基礎,僅能採用單柱雙樁基礎(樁徑
2.5M),且為維持高架橋耐震能力,須縮短墩柱跨距,如圖 6 所示。
圖5 共線段一般高架橋跨距配置圖 圖6 引道及引橋高架橋跨距配置圖
圖 5 共線段一般高架橋跨距配置圖 圖 6 引道及引橋高架橋跨距配置圖
三、台64線引道及引橋段於施工構台上施作基樁基礎
4
共線段捷運環狀線高架橋橋墩型式於引道及引橋段配置,須考量避免破壞既有引道
樁基礎樁帽及引橋鋼橋面等結構,僅能於台64線高架橋上下行橋面間3公尺間隙採用單柱
雙樁之全套管基樁 (樁徑2.5M),且為維持高架橋耐震能力,須縮短墩柱跨距。
基礎基樁施工時需考量引道段及引橋段僅3m施工淨寬與僅0.2m~4.2m施工淨高,施
工空間十分局促,致使施工機具無法至橋下施工,僅能採施築臨時施工構台之方式於橋
上施作基礎基樁,而施工構台施作構想如下:
1. 先臨時移除此路段內側護欄。
2. 於引道段3m寬間隙填築級配料完成臨時施工路堤,如圖7所示。
3. 引橋段則架設臨時鋼結構施工構台,如圖8所示。
4. 為提供足夠之施工空間,施工期間封閉八里新店線高架橋上、下行內側車道,以
供施工機具通行使用,保留兩車道供一般車輛通行,如圖9所示。
5. 此臨時鋼結構施工構台將採逐跨構築吊裝方式構築,自引道段處往引橋段逐一架
設,如圖10所示。
6. 而永久橋墩基樁自引橋段處往引道段逐一構築施作,如圖11所示。
