Page 130 - 捷運技術 第45期
P. 130
1
122 潘清富 臺北捷運水環工程風險管理

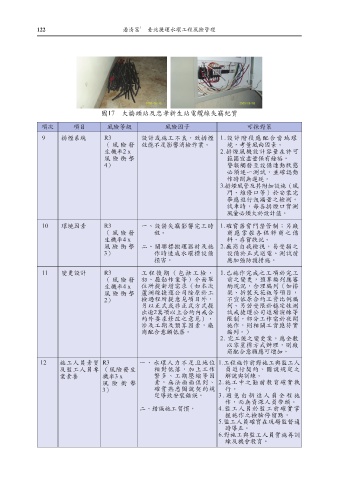

圖17 大橋頭站及忠孝新生站電纜線失竊紀實
項次 項目 風險等級 風險因子 可採對策
9 排煙系統 R3 設計或施工不良,致排煙 1.設計階段應配合當地環
( 風 險 發 效能不足影響消檢作業。 境,考量風向因素。
生機率2 x 2.排煙風機設計容量在許可
風 險 衝 擊 範圍宜盡量保有餘裕。
4) 警報觸發至設備連動狀態
必須逐一測試,並確認動
作時間無遲延。
3.排煙風管及其附加設施(風
門、維修口等)於安裝完
畢應進行洩漏量之檢測。
試車時,每各排煙口實測
風量必須大於設計值。
10 環境因素 R3 一、設備失竊影響完工時 1.確實落實門禁管制;另廠
( 風 險 發 程。 商 應 掌 握 各 供 料 商 之 備
生機率4 x 料、存貨狀況。
風 險 衝 擊 二、關聯標搬運器材及施 2.廠商自我檢視,易受損之
3) 作時造成水環標設備 設備於正式送電、測試前
損害。 應加強防護措施。
11 變更設計 R3 工 程 後 期 ( 包 括 工 檢 , 1.已施作完成之工項於完工
( 風 險 發 初、履勘作業等)介面單 前之變更,預算編列應審
生機率4 x 位所提新增需求(如本次 酌現況,合理編列(如撘
風 險 衝 擊 蘆洲線捷運公司除原於工 架、拆裝天花板等項目,
2) 檢過程所提意見項目外, 不宜依原合約工資比例編
另以正式或非正式方式提 列。另若受限於穩定性測
出逾2萬項以上合約內或合 試或捷運公司進場演練等
約外要求修改之意見), 限制,部分工作需於夜間
涉及工期及預算因素,廠 施作,則相關工資應符實
商配合意願低落。 編列。)
2. 完工後之變更案,應全數
以零星標方式辦理,則廠
商配合意願應可增加。
12 施工人員素質 R3 一、水環人力不足且地位 1.工程施作前對施工與監工人
及監工人員專 (風險發生 相對低落,加上工作 員進行契約、圖說規定之
業素養 機率3 x 繁多、工期壓縮等因 解說與訓練。
風 險 衝 擊 素,無法面面俱到、 2.施工中之勤前教育確實執
3) 確實熟悉圖說契約規 行。
定導致安裝錯誤。 3 . 避 免 由 新 進 人 員 全 程 施
作,而無資深人員帶頭。
二、錯誤施工習慣。 4.監工人員於監工前確實掌
握施作之檢驗停留點。
5.監工人員確實在現場監督適
時導正。
6.對施工與監工人員實施再訓
練及機會教育。
