76 劉嘉哲 宋建宏 捷運高架工程細設階段風險管理之研究-環狀線112標細設案例
2
1

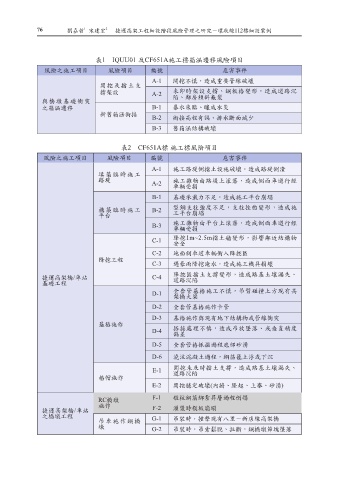

表1 IQUU01 及CF651A施工標箱涵遷移風險項目
風險之施工項目 風險項目 編號 危害事件
A-1 開挖不慎,造成重要管線破壞
開挖及擋土支
撐架設 A-2 未即時架設支撐、鋼板樁變形,造成道路沉
與橋墩基礎衝突 陷、鄰房傾斜龜裂
之箱涵遷移 B-1 暴水來臨、釀成水災
新舊箱涵銜接
B-2 銜接高程有誤、排水斷面減少
B-3 舊箱涵結構破壞
表2 CF651A標 施工標風險項目
風險之施工項目 風險項目 編號 危害事件
A-1 施工路堤側擋土設施破壞,造成路堤側潰
填 築 臨 時 施 工
路堤 施工雜物由路堤上滾落,造成側面車道行經
A-2
車輛受損
B-1 基礎承載力不足,造成施工平台崩塌
構 築 臨 時 施 工 B-2 型鋼支柱強度不足,支柱挫曲變形,造成施
工平台崩塌
平台
B-3 施工雜物由平台上滾落,造成側面車道行經
車輛受損
C-1 降挖1m~2.5m擋土牆變形,影響鄰近結構物
安全
C-2 地面側車道車輛衝入降挖區
降挖工程
C-3 遇豪雨降挖淹水,造成施工機具損壞
捷運高架橋/車站 C-4 降挖區擋土支撐變形,造成路基土壤漏失、
道路沉陷
基礎工程
D-1 全套管基樁施工不慎,吊臂碰撞上方現有高
架橋大梁
D-2 全套管基樁施作卡管
D-3 基樁施作與現有地下結構物或管線衝突
基樁施作
D-4 搭接處理不慎,造成吊放墜落、或垂直精度
偏差
D-5 全套管樁抓掘過程底部砂湧
D-6 澆注混凝土過程,鋼筋籠上浮或下沉
E-1 開挖未及時擋土支撐,造成路基土壤漏失、
道路沉陷
樁帽施作
E-2 開挖穩定破壞(內擠、隆起、上舉、砂湧)
F-1 墩柱鋼筋綁紮昇層過程倒塌
RC橋墩
施作
捷運高架橋/車站 F-2 灌漿時模板崩塌
之橋墩工程 G-1
吊 車 施 作 鋼 橋 吊裝時,撞擊現有八里-新店線高架橋
墩 G-2 吊裝時,吊索鬆脫、拉斷,鋼橋墩節塊墬落
