Page 36 - 捷運技術 第45期
P. 36

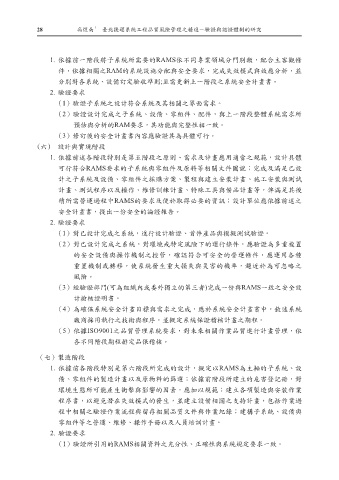

1
              28            高煜南  臺北捷運系統工程品質風險管理之精進-驗證與認證體制的研究



                   1.  依據前一階段將子系統所需要的RAMS依不同專業領域分門別類,配合主客觀條

                     件,依據相關之RAM的系統設施分配與安全要求,完成失效模式與效應分析,並
                     分別對各系統、設備訂定驗收準則;且需更新上一階段之系統安全計畫書。

                   2.  驗證要求
                     (1)驗證子系統之設計符合系統及其相關之界面需求。
                     (2)驗證設計完成之子系統、設備、零組件、配件,與上一階段整體系統需求所

                           預估與分析的RAM要求,其功能與完整性相一致。
                     (3)修訂後的安全計畫書內容應驗證其為具體可行。
              (六)  設計與實現階段

                   1.  依據前述各階段特別是第五階段之原則、需求及計畫應用適當之規範,設計具體
                     可行符合RAMS要求的子系統與零組件及原料等相關文件圖說;完成及滿足已設
                     計之子系統及設備、零組件之採購方案、製程與建立安裝計畫、施工安裝與測試

                     計畫、測試程序以及操作、維修訓練計畫、特殊工具與備品計畫等,俾滿足其後
                      續所需營運過程中RAMS的要求及便於取得必要的資訊;設計單位應依據前述之

                     安全計畫書,提出一份安全的論證報告。
                   2.  驗證要求
                     (1)對已設計完成之系統,進行設計驗證、首件產品與模擬測試驗證。

                     (2)對已設計完成之系統,對環境或特定風險下的運行條件,應驗證為多重複置
                           的安全設備與操作機制之控管,確認符合可安全的營運條件,應運用各種

                           重置機制或轉移,使系統發生重大損失與災害的機率,趨近於為可忽略之
                           風險。
                     (3)經驗證部門(可為組織內或委外獨立的第三者)完成一份與RAMS一致之安全設

                           計檢核證明書。
                     (4)為確保系統安全計畫目標與需求之完成,應於系統安全計畫書中,敘述系統
                           廠商採用執行之技術與程序,並擬定系統保證稽核計畫之期程。

                     (5)依據ISO9001之品質管理系統要求,對未來相關作業品質進行計畫管理,依
                           各不同階段期程排定品保稽核。


              (七)製造階段
                   1.  依據前各階段特別是第六階段所完成的設計,擬定以RAMS為主軸的子系統、設
                     備、零組件的製造計畫以及原物料的篩選;依據前階段所建立的危害登記冊,對

                     環境生態所可能產生衝擊與影響的因素,應加以規範;建立各項製造與安裝作業
                     程序書,以避免潛在失效模式的發生,並建立設備相關之支持計畫,包括作業過

                     程中相關之驗證作業流程與留存相關品質文件與作業紀錄;建構子系統、設備與
                     零組件等之營運、維修、操作手冊以及人員培訓計畫。
                   2.  驗證要求

                     (1)驗證所引用的RAMS相關資料之充分性、正確性與系統規定要求一致。
   31   32   33   34   35   36   37   38   39   40   41
