P. 85
74 75
圖 19

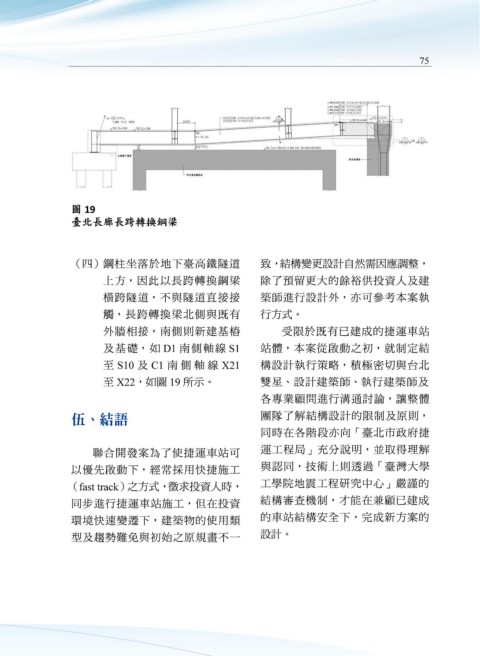

臺北長廊長跨轉換鋼梁
(四) 鋼柱坐落於地下臺高鐵隧道 致,結構變更設計自然需因應調整,
上方,因此以長跨轉換鋼梁 除了預留更大的餘裕供投資人及建
橫跨隧道,不與隧道直接接 築師進行設計外,亦可參考本案執
圖 17 觸,長跨轉換梁北側與既有 行方式。
臺北長廊效果圖 外牆相接,南側則新建基樁 受限於既有已建成的捷運車站
及基礎,如 D1 南側軸線 S1 站體,本案從啟動之初,就制定結
至 S10 及 C1 南 側 軸 線 X21 構設計執行策略,積極密切與台北
至 X22,如圖 19 所示。 雙星、設計建築師、執行建築師及
各專業顧問進行溝通討論,讓整體
伍、結語 團隊了解結構設計的限制及原則,
同時在各階段亦向「臺北市政府捷
聯合開發案為了使捷運車站可 運工程局」充分說明,並取得理解
以優先啟動下,經常採用快捷施工 與認同,技術上則透過「臺灣大學
(fast track)之方式,徵求投資人時, 工學院地震工程研究中心」嚴謹的
同步進行捷運車站施工,但在投資 結構審查機制,才能在兼顧已建成
環境快速變遷下,建築物的使用類 的車站結構安全下,完成新方案的
型及趨勢難免與初始之原規畫不一 設計。
圖 18
臺北長廊投影位置
