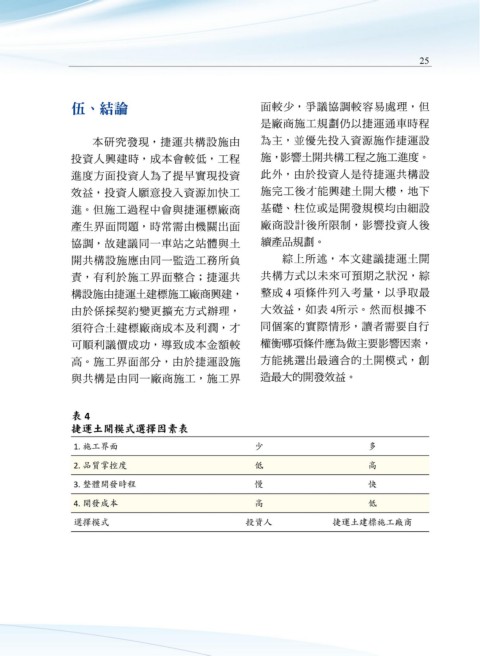

Page 35 - 捷運技術 第60期
P. 35

24                                                                                           25




 價編列,故數量較明確且單價貼近  SWOT 分析法,將 2 種土開共構模  伍、結論                面較少,爭議協調較容易處理,但
 實際市場行情,成本是經過精算。  式優缺點作綜整,可得到結果如表                          是廠商施工規劃仍以捷運通車時程

 利用上述 4 個案例實際遇到的  2、表 3 所示。  本研究發現,捷運共構設施由                 為主,並優先投入資源施作捷運設
 情 況, 本 文 再 以 捷 運 局 角 度 使 用  投資人興建時,成本會較低,工程               施,影響土開共構工程之施工進度。

                 進度方面投資人為了提早實現投資                           此外,由於投資人是待捷運共構設
 表 2             效益,投資人願意投入資源加快工                           施完工後才能興建土開大樓,地下
 SWOT 分析:(模式一,由投資人施作)  進。但施工過程中會與捷運標廠商                      基礎、柱位或是開發規模均由細設

 捷運局             產生界面問題,時常需由機關出面                            廠商設計後所限制,影響投資人後

 有利  S  O        協調,故建議同一車站之站體與土                            續產品規劃。
 1. 土開大樓與捷運共構部分可免建照先  1. 投資人兼顧捷運設施里程碑交付時程                       綜上所述,本文建議捷運土開
 行施工,縮短開發時程。  及提早實現投資效益,以致工程進度  開共構設施應由同一監造工務所負
 2. 由投資人委外監造,減少機關行政程  較能掌控得宜。  責,有利於施工界面整合;捷運共              共構方式以未來可預期之狀況,綜
 序及監造風險。  2. 投資人參與捷運共構設施興建,增加
 3. 單位面積造價較低  有捷運施工經驗之廠商,有利未來土  構設施由捷運土建標施工廠商興建,            整成 4 項條件列入考量,以爭取最
 開共構招商。          由於係採契約變更擴充方式辦理,                            大效益,如表 4所示。然而根據不

 不利  W  T        須符合土建標廠商成本及利潤,才                           同個案的實際情形,讀者需要自行
 1. 投資人對捷運工程較陌生,增加機關  1. 捷運車站與土開大樓分屬不同監造工
 額外時間成本解決施工設計問題。  務所業務時,需跨單位溝通協調。  可順利議價成功,導致成本金額較         權衡哪項條件應為做主要影響因素,
 2. 增加界面協調問題。  2. 委外監造使機關人力需求降低,影響  高。施工界面部分,由於捷運設施        方能挑選出最適合的土開模式,創
 機關人力編制。
                 與共構是由同一廠商施工,施工界                           造最大的開發效益。



 表 3             表 4
 SWOT 分析:(模式二,由捷運土建標施工廠商施作)
                 捷運土開模式選擇因素表
 捷運局
                 1. 施工界面                                  少                         多
 有利  S  O        2. 品質掌控度                                 低                         高
 1. 捷運設施與土開共構由同一廠商施  1. 徵求不到投資人時,考量捷運通車時
 工,無界面問題。  程,可做為擴充變更的備案。  3. 整體開發時程                       慢                         快
 2. 因屬自辦監造,現場施工、品質及安
 衛可直接聽從機關指示。     4. 開發成本                                  高                         低

 不利  W  T        選擇模式                                   投資人                 捷運土建標施工廠商
 1. 機關自辦監造需承擔施工風險。  1. 土開大樓設計受限不利徵求投資人。
 2. 增加土開大樓興建時程。  2. 土開共構設施交付投資人時,易發生
 3. 單位面積造價較高。  點移交爭議。
   30   31   32   33   34   35   36   37   38   39   40
