Page 31 - 捷運技術 第60期
P. 31

20                                                                                           21




                 口為同一施工廠商,由其負責處理                           內土開大樓整體建物設計規模為地

                 施工界面問題,並預留續接柱頭交                           上 24 層、地下 5 層。捷運共構設施
                 由投資人往上銜接施作土開大樓。                           部分由投資人-冠德建設股份有限
                                                           公司負責委建,由捷運局一工處土
                 四、LG08 車站捷 6 基地
                                                           七所執行契約及管理,共構設施契
                      第四案為萬大線 LG08 車站捷 6                   約金額為新台幣 1 億 9,920 萬元整,

                 土開基地,本案位於新北市中和區                           捷運設施結構部分約為 1 億 2,661 萬
                 國道段 50 地號,該基地位於連城路                        元。本案共構工程已於 109 年 9 月

                 及 員 山 路 77 巷 間, 基 地 面 積                   24 日開工,預定將於 113 年 2 月 11
                           2
                 1,894.05m ,基地位置圖詳圖 10。本                   日完工,工期約為 3 年 5 個月。
                 案捷運共構設施包含一座通風井及                                LG08 捷 6 案與 LG07 捷 3 案同
                 一處出入口 B,土開大樓及捷運共構                         為由投資人興建與捷運共構設施的

                 設施量體規劃設計圖詳圖 11。基地                         結構部分,因本案土開大樓與捷運






 圖 9
 捷 4 基地共構設施平面圖



 車站土建標之施工廠商-皇昌營造  LG07 站捷 4 案與 LG06 捷 2 案

 股份有限公司負責施作,由捷運局  同為以契約擴充方式,委託捷運土
 一工處土五所自辦監造,後續土開  建標施工廠商施作土開共構基礎,

 大樓則先依開發需求預留接頭及荷  由於本案基地面積較小且占用部分
 重,再徵求投資人興建。契約擴充  錦和路,施工過程中需同時考量交
 金額約為 3 億 7,573 萬元,捷運設施  通維持,故影響施工動線。因本基

 結構部分為 1 億 327 萬 6,357 元。本  地設有 LG07 車站出入口,屬捷運通
 案已於 110 年 7 月 30 日議價完成,  車之必要設施,考量捷運通車時程,

 預定將於 114 年 4 月 16 日完工,工  故委託捷運土建標施工廠商併同捷
 期約 3 年 9 個月。  運站體及出入口興建,站體及出入  圖 10

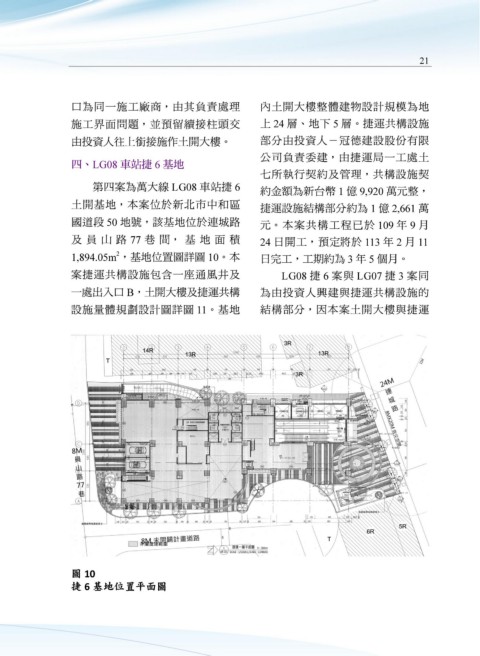

                 捷 6 基地位置平面圖
