臺北國際花卉博覽會圓山公園區搶修工作回顧與展望
二次跳脫,譚副秘書長指示爭豔館每一個配電盤之設計容量與施工後使用之容量
實際狀況確實檢討。經向台電申請用電容量由2000KW增至4000KW ,台電即於
99.10.16配合完成爭豔館用電容量到4000KW。另外廠商用電的管理機制也經過
協調徹底解決。以下分成「花博圓山公園區輕食區、商店區使用電力負荷超載改
善」與「花博圓山公園區文化館『小陣頭』及輕食區『星巴克公司』用電狀況」
檢討改善說明:
1. 「花博圓山公園區輕食區、商店區使用電力負荷超載改善」處置:
99.11.02由本局章副總工程司台光召開「花博圓山公園區輕食區、商店區電力使用
改善」研討會;店家內增設變壓器保護,11月4日裝設保護設施完成;而有關輕食
區店家內「負載電流三相不平衡問題」,11月2日建立開關盤管理人名單聯絡電話
及工作記要,分盤部分並加封條,北工處及其廠商協助商服中心於11月4日前完
成現場檢測及調整,台電人員於11月5日上午9時會同複查;於是電力負荷趨於平
衡,問題於是解決。
2. 「花博圓山公園區文化館『小陣頭』及輕食區『星巴克公司』用電狀況」檢討處置:
99.11.07由本局章副總工程司台光召開「花博圓山公園區文化館『小陣頭』及輕
食區『星巴克公司』用電狀況」檢討會;本局北工處已依契約提供『小陣頭』用
電,『小陣頭』新增兩家店舖電力需求,則請兒童育樂中心(以下簡稱兒育中
心)會同該中心顧問評估,本局北工處配合作業;『星巴克公司』同意委託商服
中心依北工處顧問提出之線路代為施工,於是解決了電力需求之問題。

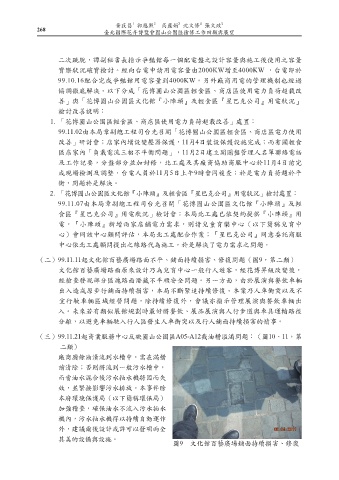

(二)99.11.11起文化館百藝廣場路面不平、鋪面持續損害、修復問題(圖9,第二類)
文化館百藝廣場路面原來設計乃為兒育中心一般行人遊客,經花博昇級改變後,
經檢查發現部分區塊路面潛藏不平順安全問題。另一方面,由於展演與餐飲車輛
出入造成原步行鋪面持續損害,本局不斷緊追持續修復。本案乃人車衝突以及不
宜行駛車輛區域經營問題,除持續修復外,會議亦指示管理展演與餐飲車輛出
入。未來若有類似展館規劃時最好將餐飲、展品展演與人行步道與車具運輸路徑
分離,以避免車輛駛入行人區發生人車衝突以及行人鋪面持續損害的情事。
(三)99.11.21起商業服務中心反映圓山公園區A05-A12截油槽溢滿問題:(圖10、11,第
二類)
廠商廚餘油漬流到水槽中,需在滿槽
前清除;否則將流到一般污水槽中,
而當油水混合後污水抽水機將因而失
效,並緊接影響污水排放。本事件除
本府環境保護局(以下簡稱環保局)
加強稽查,確保油水不流入污水抽水
機內,污水抽水機得以持續自動運作
外,建議爾後設計或許可以發明兩全
其美的設備與設施。
