208 環狀線DF112標於狹窄道路處之高架橋及車站設計規劃
��八里新店線下橋匝道�面疊式高架橋設計
計畫路線採疊式高架橋跨越八里-新店線高架橋之後,路線沿中正路地面側車道往板橋方
七、八里新店線下橋匝道介面疊式高架橋設計
向前行至全坤富貴賞大樓前,此處因有八里-新店線高架橋之板南路下橋匝道匯入地面側車
道,地面車道寬度僅剩 6.2~8.2m,如圖 20 所示。
計畫路線採疊式高架橋跨越八里-新店線高架橋之後,路線沿中正路地面側車道往板
原基設規劃捷運高架橋橋墩緊貼下橋匝道擋土牆配置,如圖 21 所示。經補充管線調查得
橋方向前行至全坤富貴賞大樓前,此處因有八里-新店線高架橋之板南路下橋匝道匯入地
知下橋匝道擋土牆基礎突出路面約 1m,如圖 22 所示。若依據基設規劃位置,於不破壞下橋
面側車道,地面車道寬度僅剩6.2~8.2m,如圖20所示。
匝道結構,亦即採「避開」擋土牆基礎突出施作,基礎施工時雖可不敲除下橋匝道結構,然
原基設規劃捷運高架橋橋墩緊貼下橋匝道擋土牆配置,如圖21所示。經補充管線調
因完工後橋墩距離匝道結構外緣至少須 2.0m,將衍生下列問題:
查得知下橋匝道擋土牆基礎突出路面約1m,如圖22所示。若依據基設規劃位置,於不破
1. 須配置 2.1m 寬墩柱寬及 0.5m 寬緣石寬度,慢車道僅剩 1.6m 寬,無法提供一車道最
壞下橋匝道結構,亦即採「避開」擋土牆基礎突出施作,基礎施工時雖可不敲除下橋匝
小需求。 道結構,然因完工後橋墩距離匝道結構外緣至少須2.0m,將衍生下列問題: 捷運技術半年刊 第 45 期
2. 捷運結構外緣離全坤富貴賞大樓外緣僅 6.4-2.0=4.2 公尺,無法滿足兩側禁建限建 6m
1. 須配置2.1m寬墩柱寬及0.5m寬緣石寬度,慢車道僅剩1.6m寬,無法提供一車道最
之規定。 小需求。
2. 捷運結構外緣離全坤富貴賞大樓外緣僅6.4-2.0=4.2公尺,無法滿足兩側禁建限建
為維持新建之捷運高架橋結構體與鄰側建物間距超過大眾捷運 6m 禁建範圍規定,此處
6m之規定。
捷運橋墩需緊貼下橋匝道佈設,如圖 23 所示。考量橋墩基礎打設基樁及開挖樁帽時之施工作
為維持新建之捷運高架橋結構體與鄰側建物間距超過大眾捷運6m禁建範圍規定,此
業空間,以及施工中地面側車道交通維持之必要寬度,此處橋墩相對於基礎需採偏心設計,
處捷運橋墩需緊貼下橋匝道佈設,如圖23所示。考量橋墩基礎打設基樁及開挖樁帽時之
使基礎偏向於現有下橋匝道位置下方,而施工之方式則必須先將下橋匝道做臨時性之拆除,
包括: 施工作業空間,以及施工中地面側車道交通維持之必要寬度,此處橋墩相對於基礎需採
偏心設計,使基礎偏向於現有下橋匝道位置下方,而施工之方式則必須先將下橋匝道做
1. 拆除八里新店線板南路口下匝道擋土牆。
臨時性之拆除,包括:
2. 拆除引橋三跨大梁及橋面板,如圖 24 所示。
1. 拆除八里新店線板南路口下匝道擋土牆。
3. 拆除隔音牆等結構。
2. 拆除引橋三跨大梁及橋面板,如圖24所示。
4. 保留引橋橋墩及橋台。
3. 拆除隔音牆等結構。
以利施作基樁及基礎擋土支撐,俟此路段捷運橋墩施作完成後再復舊匝道。
4. 保留引橋橋墩及橋台。
圖 21 匝道介面處疊式高架橋
以利施作基樁及基礎擋土支撐,俟此路段捷運橋墩施作完成後再復舊匝道。
捷運技術半年刊 第 45 期

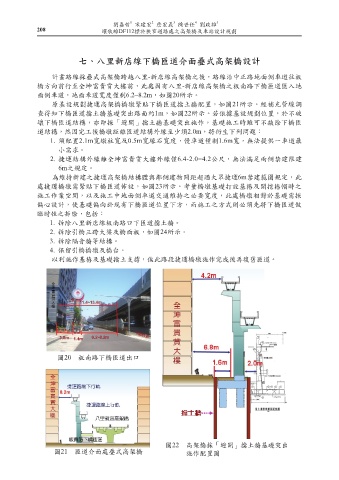

圖20 板南路下橋匝道出口
圖 20 板南路下橋匝道出口
17
圖22 高架橋採「避開」擋土牆基礎突出
圖21 匝道介面處疊式高架橋 圖 22 高架橋採「避開」擋土牆基礎突出施作配置圖
施作配置圖
圖 21 匝道介面處疊式高架橋
18
圖 22 高架橋採「避開」擋土牆基礎突出施作配置圖
18
