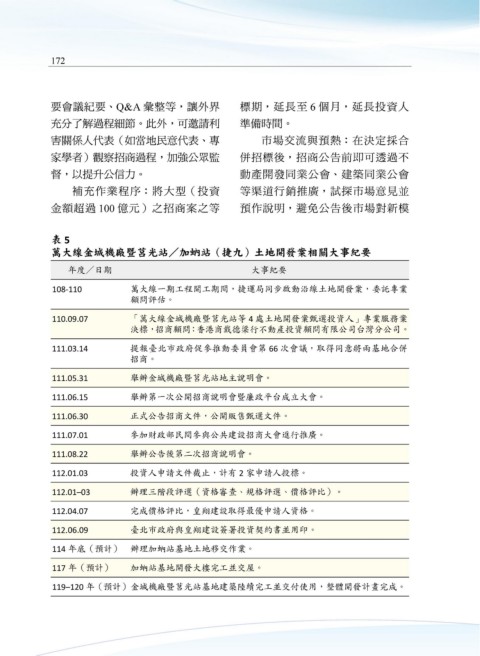

萬大線金城機廠暨莒光站/加蚋站(捷九)土地開發案相關大事紀要
年度/日期 大事紀要
108-110 萬大線一期工程開工期間,捷運局同步啟動沿線土地開發案,委託專業
顧問評估。
110.09.07 「萬大線金城機廠暨莒光站等 4 處土地開發案甄選投資人」專業服務案
決標,招商顧問:香港商戴德梁行不動產投資顧問有限公司台灣分公司。
111.03.14 提報臺北市政府促參推動委員會第 66 次會議,取得同意將兩基地合併
招商。
111.05.31 舉辦金城機廠暨莒光站地主說明會。
111.06.15 舉辦第一次公開招商說明會暨廉政平台成立大會。
111.06.30 正式公告招商文件,公開販售甄選文件。
111.07.01 參加財政部民間參與公共建設招商大會進行推廣。
111.08.22 舉辦公告後第二次招商說明會。
112.01.03 投資人申請文件截止,計有 2 家申請人投標。
112.01–03 辦理三階段評選(資格審查、規格評選、價格評比)。
112.04.07 完成價格評比,皇翔建設取得最優申請人資格。
112.06.09 臺北市政府與皇翔建設簽署投資契約書並用印。
114 年底(預計) 辦理加蚋站基地土地移交作業。
117 年(預計) 加蚋站基地開發大樓完工並交屋。
119–120 年(預計)金城機廠暨莒光站基地建築陸續完工並交付使用,整體開發計畫完成。
