Page 152 - 捷運技術 第59期
P. 152

142




                 由於人員出艙屬高風險施工作                              選定試水孔位後,設置球閥開
            業,為確保雙和橋排樁能順利破除,                                關及止水箱,並架設手提鑽機

            故於事前針對破除作業各細項流程                                 進行鑽孔作業;試水驗證係採
            作一完整規劃,分別說明如下(榮                                 齊藤公式計算得理論湧水量進

            工工程 2020):                                      行比對(詳表 9),如超出理論
            一、 潛盾機位置確認:為配合潛盾                                湧水量則由潛盾機灌漿孔進行

                 機開艙進行排樁破除之最小作                              補灌漿作業,而後再重新鑽孔
                 業空間需求,潛盾機掘進至雙                              進行試水作業。

                 和橋排樁前方後停機進行開艙                         三、 開艙排土:為減少人員於土艙
                 前準備作業,預定停機位置為                              侷促空間之作業時間,於試水
                 潛盾機左側距排樁約 500mm、                           合格後先由潛盾機之螺運機進

                 潛盾機右側距排樁 1177.7mm。                         行部分排土作業,另土艙清土

            二、 潛盾機內試水作業:潛盾機前                                前須配置必要監視人員、注意
                 盾共配置 30 度及 45 度灌漿孔                         通風(送排風)、照明、動火
                 各 8 孔(詳圖 12),於灌漿孔                          作業時須加強通風、隨時使用
                                                            四用氣體偵測器監測空氣品質、

            圖 12                                            清理至中下層時須設置好上下

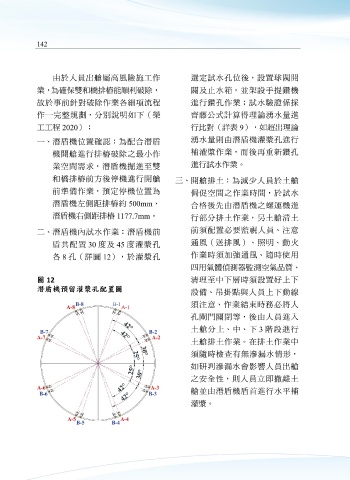

            潛盾機預留灌漿孔配置圖                                     設備、吊掛點與人員上下動線

                     A-8 B-8        B-1 A-1                 須注意、作業結束時務必將人
                                                            孔閘門關閉等,後由人員進入

             B-7                       42°     B-2          土艙分上、中、下 3 階段進行
            A-7                       42°       A-2
                                                            土艙排土作業。在排土作業中
                                                            須隨時檢查有無滲漏水情形,
                                            30°
                                          25°
                                          25°  30°          如研判滲漏水會影響人員出艙


            A-6                       42°      A-3          之安全性,則人員立即撤離土
             B-6                       42°     B-3          艙並由潛盾機盾首進行水平補
                                                            灌漿。

                      A-5             A-4
                        B-5        B-4
   147   148   149   150   151   152   153   154   155   156   157
