4.2.3 單井抽水試驗
為掌握台北橋站附近景美層的水理參數,在群井抽水試驗前,先行施作單井抽水與回復
試驗,即開啟單一抽水井連續運轉 3 天(72 小時),每天抽取固定的水量(6CMM)後,量
測試驗期間觀測井內的水位高程,並於停止抽水後,紀錄水位之回升狀況。進行單井抽水試
驗時工區正進行第三階開挖。
台北橋站單井抽水試驗,以編號 20 號抽水井進行抽水試驗,並以編號 15、18 與 21 之
抽水井做為觀測井,三口觀測井分別距 20 號井約 81.37m、38.3m 與 17.14m。抽水井與觀測
井位置如圖 4-2-8 所示。單井抽水試驗於民國 94 年 12 月 2 日 18 時 52 分開始,至 12 月 5 日
23 時結束。

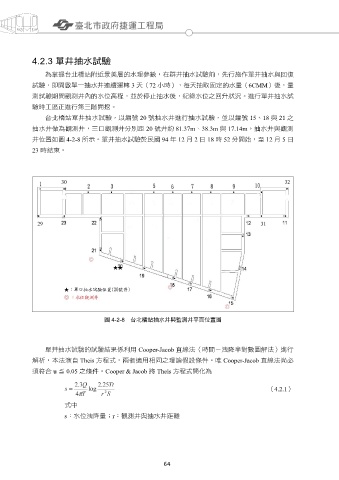

圖 4-2-8 台北橋站抽水井與監測井平面位置圖
單井抽水試驗的試驗結果係利用 Cooper-Jacob 直線法(時間-洩降半對數圖解法)進行
解析,本法演自 Theis 方程式,兩者適用相同之理論假設條件。唯 Cooper-Jacob 直線法尚必
須符合 u ≦ 0.05 之條件。Cooper & Jacob 將 Theis 方程式簡化為
(4.2.1)
式中
s:水位洩降量;r:觀測井與抽水井距離
