Page 185 - 捷運技術 第59期
P. 185
175
因捷運局有良好資訊系統及設 續將說明本計畫依據資料收集之成
備,在 2001 年已建立了技術資料知 果,建立統一格式之制式化表單以
識庫系統(TM 系統),有系統地將 及依據制式化表單所建立的資料庫
大部分的技術文件與資料表單保存 平臺發展成果。
於系統中,因此在 2001 年以後之文 中興公司於計畫開始即針對過
件資料皆可在此系統上進行搜尋, 去潛盾施工資料進行文件收集,除
藉由 TM 系統所收集到之潛盾機與 透過前述之收集方式(由土建處及
環報表資料如表 1 及表 2 所示。後 各顧問公司提供)外,亦透過北捷

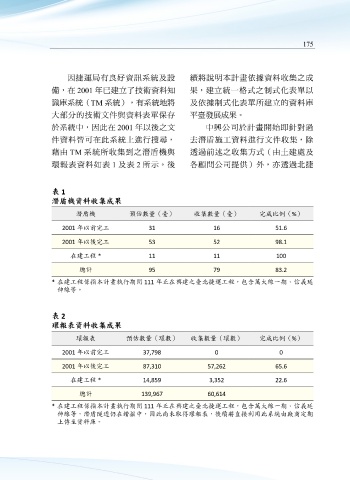

表 1
潛盾機資料收集成果
潛盾機 預估數量(臺) 收集數量(臺) 完成比例(%)
2001 年以前完工 31 16 51.6
2001 年以後完工 53 52 98.1
在建工程 * 11 11 100
總計 95 79 83.2
* 在建工程係指本計畫執行期間 111 年正在興建之臺北捷運工程,包含萬大線一期、信義延
伸線等。
表 2
環報表資料收集成果
環報表 預估數量(環數) 收集數量(環數) 完成比例(%)
2001 年以前完工 37,798 0 0
2001 年以後完工 87,310 57,262 65.6
在建工程 * 14,859 3,352 22.6
總計 139,967 60,614
* 在建工程係指本計畫執行期間 111 年正在興建之臺北捷運工程,包含萬大線一期、信義延
伸線等,潛盾隧道仍在鑽掘中,因此尚未取得環報表,後續將直接利用此系統由廠商定期
上傳至資料庫。
